Pengelolaan anggaran menjadi tantangan utama dalam proyek konstruksi. Tanpa perencanaan yang tepat, biaya dapat meluas dan sulit dikendalikan. Karena itu, Rencana Anggaran Pelaksanaan (RAP) sangat dibutuhkan untuk merinci seluruh komponen biaya dan menjaga proyek tetap terarah sejak awal.
Jika RAP tidak dipantau secara real-time, potensi pembengkakan anggaran sering kali muncul tanpa terdeteksi. Kondisi ini membuat proyek rawan mengalami kelebihan biaya, keterlambatan, dan keputusan yang tidak akurat karena kurangnya data yang diperbarui.
Software kontraktor menjadi solusi modern untuk mengatasi tantangan tersebut. Total ERP membantu memodernisasi RAP dengan kontrol biaya lebih cepat, tepat, dan adaptif. Artikel ini akan membahas pengertian, fungsi, dan contoh penerapan RAP dalam proyek konstruksi.
Key Takeaways
RAP adalah dokumen anggaran yang merinci seluruh biaya pelaksanaan proyek secara detail.
Komponen RAP mencakup daftar pekerjaan, volume, harga satuan, total biaya, material, tenaga kerja, hingga peralatan.
Manfaat RAP meliputi pengendalian biaya, perencanaan anggaran yang lebih akurat, serta memastikan proyek berjalan sesuai rencana.
Apa itu RAP Proyek?
Rencana Anggaran Pelaksanaan (RAP) Proyek adalah dokumen yang merinci biaya proyek konstruksi, mulai dari material, tenaga kerja, peralatan, hingga biaya tak terduga. RAP berfungsi sebagai peta keuangan yang menunjukkan bagaimana dana dialokasikan sepanjang pelaksanaan proyek.
Lebih dari sekadar daftar biaya, RAP adalah alat manajemen sekaligus komunikasi. Dokumen ini membantu mengendalikan anggaran, mengidentifikasi potensi pembengkakan biaya, serta memudahkan semua pihak yang terlibat memahami alokasi dana dan bekerja sama mencapai tujuan proyek.
Apa Fungsi Utama Rencana Anggaran Pelaksanaan proyek?
Fungsi-fungsi ini mencakup perencanaan, pengendalian, komunikasi, dan evaluasi, yang semuanya berkontribusi pada kelancaran dan kesuksesan pelaksanaan proyek. Berikut adalah beberapa fungsi utama RAP proyek:
1. Perencanaan anggaran yang terperinci
RAP memberikan gambaran rinci tentang semua biaya yang diperlukan selama pelaksanaan proyek. Dengan adanya perencanaan anggaran yang terperinci, manajer proyek dapat memastikan bahwa setiap aspek proyek telah diperhitungkan dengan baik.
Rencana yang terperinci ini mencakup biaya material, tenaga kerja, peralatan, hingga biaya tak terduga yang mungkin muncul selama proyek berlangsung.
Proses perencanaan merupakan salah satu tugas proyek konstruksi yang cukup penting dan perlu dipersiapkan secara matang dari berbagai aspek termasuk perencanaan anggaran.
2. Pengendalian Biaya Real-Time dan Pencegahan Kebocoran Anggaran
RAP berfungsi sebagai alat pengendalian biaya yang efektif. Dengan memiliki acuan yang jelas mengenai alokasi dana, manajer proyek dapat memantau pengeluaran dan membandingkannya dengan anggaran yang telah ditetapkan.
Pengendalian biaya melalui RAP juga membantu dalam mengidentifikasi potensi efisiensi dan penghematan. Dengan analisis yang terperinci terhadap penggunaan anggaran, manajer proyek dapat menemukan area di mana biaya dapat dikurangi tanpa mengorbankan kualitas.
Selama proyek berlangsung, Anda bisa menggunakan RAP sebagai acuan pengendalian khususnya dalam proses opname proyek yang juga menjadi salah satu kegiatan penting dalam proyek konstruksi.
3. Alat komunikasi dan koordinasi
RAP juga berfungsi sebagai alat komunikasi yang efektif antara berbagai pihak yang terlibat dalam proyek, seperti pemilik proyek, kontraktor, dan subkontraktor. Dengan adanya dokumen anggaran yang terstruktur, semua pihak dapat memahami alokasi dana dan tanggung jawab masing-masing dengan lebih jelas.
Hal ini meminimalisir potensi kesalahpahaman dan memfasilitasi koordinasi yang lebih baik, sehingga setiap pihak dapat bekerja sama untuk mencapai tujuan proyek. Komunikasi yang jelas dan terbuka ini sangat penting dalam menjaga kelancaran operasional proyek.
4. Evaluasi kinerja proyek
Fungsi evaluasi juga menjadi salah satu aspek penting dari RAP. Dengan adanya RAP, manajer proyek dapat melakukan evaluasi berkala terhadap kinerja proyek dari segi keuangan. Evaluasi ini membantu mengukur sejauh mana proyek telah berjalan sesuai rencana.
Proses evaluasi ini melibatkan pembandingan antara anggaran yang telah direncanakan dengan realisasi di lapangan, memungkinkan manajer proyek untuk mengidentifikasi deviasi dan memahami penyebabnya.
Penggunaan software konstruksi memungkinkan perhitungan fluktuasi harga material secara otomatis dan membandingkannya dengan harga acuan (HPS) seketika.
Apa Saja Komponen Utama RAP proyek?
Setiap komponen memberikan detail yang diperlukan untuk perencanaan, pengendalian, dan evaluasi biaya proyek secara menyeluruh. Berikut adalah komponen utama yang umumnya terdapat dalam RAP proyek:
1. Biaya material
Biaya material mencakup semua bahan yang diperlukan untuk pelaksanaan proyek, mulai dari bahan mentah hingga komponen jadi yang akan digunakan dalam konstruksi. Komponen ini harus mencakup rincian mengenai jenis, jumlah, dan harga masing-masing material.
Dalam menyusun biaya material, penting untuk mempertimbangkan fluktuasi harga yang mungkin terjadi selama periode pelaksanaan proyek. Hal ini dapat diantisipasi dengan menyertakan margin untuk biaya tak terduga.
2. Biaya tenaga kerja
Biaya tenaga kerja mencakup gaji dan upah untuk semua pekerja yang terlibat dalam proyek, termasuk kontraktor, subkontraktor, dan tenaga kerja harian. Komponen ini harus merinci jumlah pekerja, durasi pekerjaan, dan tarif upah masing-masing kategori pekerja.
Selain itu, perlu diperhitungkan juga tunjangan dan insentif lain yang mungkin diberikan kepada pekerja, seperti lembur dan bonus.
3. Biaya peralatan
Biaya peralatan mencakup semua alat dan mesin yang diperlukan untuk melaksanakan proyek. Komponen ini harus mencakup rincian mengenai jenis, jumlah, dan biaya sewa atau pembelian peralatan.
Dalam menyusun biaya peralatan, perlu juga dipertimbangkan kebutuhan cadangan untuk mengantisipasi kerusakan atau kegagalan peralatan. Hal ini dapat melibatkan biaya tambahan untuk sewa peralatan cadangan atau biaya perbaikan.
4. Biaya overhead
Biaya overhead mencakup biaya-biaya umum yang tidak dapat langsung dikaitkan dengan aktivitas konstruksi tertentu, tetapi tetap diperlukan untuk kelancaran proyek. Komponen ini termasuk biaya administrasi, manajemen proyek, asuransi, pajak, dan utilitas.
Meskipun biaya overhead mungkin tidak terlihat langsung berhubungan dengan pekerjaan konstruksi, namun mereka merupakan bagian penting dari anggaran keseluruhan.
5. Biaya tak terduga
Biaya tak terduga merupakan komponen penting dalam RAP yang berfungsi sebagai cadangan untuk mengatasi situasi atau kejadian yang tidak dapat diprediksi. Ini mencakup potensi biaya tambahan yang mungkin timbul akibat perubahan kondisi lapangan, perubahan desain, cuaca buruk, atau masalah lainnya yang dapat mempengaruhi pelaksanaan proyek.
Menyediakan alokasi untuk biaya tak terduga membantu mengurangi risiko keterlambatan dan pembengkakan biaya.
Dengan memperhatikan setiap komponen secara detail, manajer proyek dapat memastikan bahwa semua aspek keuangan proyek telah diperhitungkan dan dikelola dengan baik, sehingga proyek dapat berjalan dengan lancar dan sesuai anggaran.
Contoh RAP Proyek

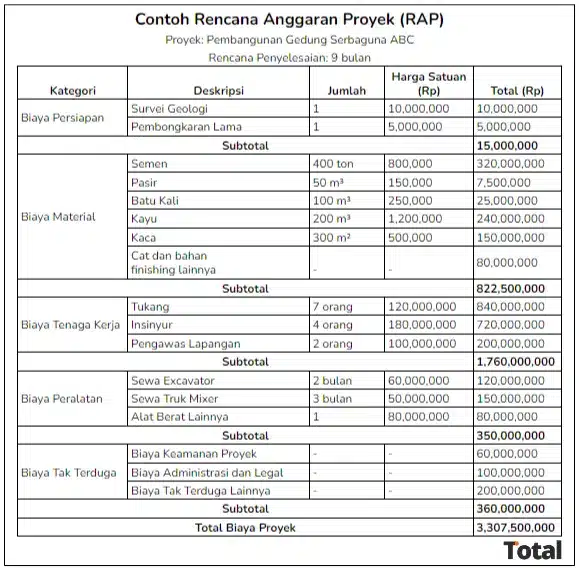

Berikut adalah contoh Rencana Anggaran Proyek (RAP) untuk pembangunan sebuah gedung:

Contoh RAP di atas merupakan perincian biaya pembangunan Gedung Serbaguna ABC dengan target penyelesaian 9 bulan. RAP mencakup kategori biaya seperti persiapan, material, tenaga kerja, peralatan, dan biaya tak terduga.
Setiap kategori memuat deskripsi, jumlah, harga satuan, dan total biaya untuk tiap item. Dengan total anggaran Rp 3.307.500.000, dokumen ini memberikan gambaran ringkas mengenai kebutuhan biaya untuk menyelesaikan proyek secara efisien.
Berikut template contoh laporan RAP Proyek yang bisa Anda download dan langsung gunakan:
Template RAP di atas menyajikan format yang ideal. Namun, proses manual penyusunan dan pembaruan RAP memerlukan waktu berhari-hari, rentan human error, dan menyebabkan keterlambatan identifikasi over budget.
Software Konstruksi Total menjadikan RAP alat kontrol real-time dengan mengintegrasikan biaya material, tenaga kerja, dan overhead langsung dari lapangan. Cegah pembengkakan biaya lebih awal dengan mencoba demo gratis sekarang!
Apa Saja Perbedaan RAP dan RAB?
Dalam dunia proyek konstruksi, Rencana Anggaran Pelaksanaan (RAP) dan Rencana Anggaran Biaya (RAB) merupakan dua dokumen penting yang sering digunakan untuk perencanaan dan pengelolaan anggaran.
1. Tujuan dan fokus dokumen
RAB adalah dokumen yang menyajikan estimasi keseluruhan biaya yang dibutuhkan untuk menyelesaikan suatu proyek dari awal hingga akhir. Fokus RAB adalah memberikan gambaran umum mengenai jumlah dana yang diperlukan, mencakup semua komponen biaya seperti material, tenaga kerja, peralatan, dan lain-lain.
RAB biasanya disusun pada tahap awal perencanaan proyek dan digunakan sebagai acuan untuk menentukan kelayakan dan anggaran awal proyek.
2. Waktu penyusunan dan penggunaan
RAB biasanya disusun pada tahap awal perencanaan proyek, sebelum proyek dimulai. Dokumen ini digunakan untuk menentukan apakah proyek layak dari segi finansial dan untuk mendapatkan persetujuan dari pemangku kepentingan atau pihak yang membiayai proyek.
Sebaliknya, RAP disusun setelah RAB disetujui dan proyek siap untuk dilaksanakan. RAP digunakan sebagai panduan harian bagi manajer proyek dan tim pelaksana untuk mengelola pengeluaran dan memastikan bahwa proyek berjalan sesuai anggaran.
3. Tingkat rincian
RAB cenderung memberikan estimasi biaya dalam bentuk yang lebih umum dan global. Misalnya, RAB mungkin hanya mencantumkan total biaya material tanpa merinci jenis dan jumlah material yang spesifik.
Sedangkan RAP, menyajikan rincian yang lebih spesifik dan mendalam. Setiap item biaya dalam RAP diuraikan secara rinci, mencakup jenis, jumlah, harga satuan, dan total biaya untuk setiap komponen.
4. Fungsi pengendalian dan monitoring
RAB berfungsi sebagai alat perencanaan yang membantu menentukan kelayakan finansial proyek dan mendapatkan persetujuan awal. RAB tidak dirancang untuk pengendalian dan monitoring biaya selama pelaksanaan proyek, melainkan sebagai acuan untuk menyusun RAP.
RAP, di sisi lain, berfungsi sebagai alat pengendalian dan monitoring yang efektif. Dengan RAP, manajer proyek dapat memantau pengeluaran secara real-time, membandingkan biaya aktual dengan anggaran yang telah ditetapkan.
Memahami perbedaan ini sangat penting bagi manajer proyek dan tim pelaksana untuk memastikan bahwa proyek dapat dikelola dengan baik dan sukses.
Kesimpulan
Rencana Anggaran Pelaksanaan (RAP) adalah aset vital yang memastikan proyek tetap berprofit dan berjalan sesuai rencana keuangan. Tanpa RAP yang akurat, risiko deviasi anggaran dan hilangnya kontrol biaya menjadi jauh lebih besar.
Jika Anda masih mengandalkan spreadsheet manual, potensi error bisa langsung menggerus profit. Software Konstruksi Total menjadi solusi menghilangkan risiko tersebut dengan integrasi data otomatis dan laporan real-time untuk keputusan yang lebih cepat.
Untuk melihat bagaimana Total dapat meningkatkan kontrol biaya dan efektivitas proyek Anda, klaim Sesi Konsultasi Eksklusif Gratis sekarang. Dapatkan panduan langsung mengenai fitur dan skema harga yang paling sesuai dengan kebutuhan proyek Anda.
FAQ RAP Proyek
RAP (Rencana Anggaran Pelaksanaan) adalah dokumen yang berisi rincian biaya nyata yang dibutuhkan dalam melaksanakan proyek. Isinya mencakup kebutuhan material, tenaga kerja, hingga biaya operasional, sehingga menjadi acuan utama dalam pengendalian anggaran selama proyek berjalan.
RAB (Rencana Anggaran Biaya) disusun pada tahap perencanaan untuk memperkirakan kebutuhan dana secara umum, biasanya digunakan untuk pengajuan proyek. Sedangkan RAP disusun setelah RAB disetujui, dengan perincian lebih detail sesuai kondisi lapangan agar proyek dapat dieksekusi secara efektif dan efisien.
RAP umumnya dibuat oleh kontraktor atau tim manajemen proyek. Mereka menyusun RAP berdasarkan RAB yang ada, kemudian menyesuaikannya dengan harga pasar aktual, metode kerja yang dipilih, serta strategi pelaksanaan proyek di lapangan.
